日野の家10/31

現場担当の飯沼です。

基礎工事も完了して、養生もしっかりされております。

今まではしていなかったのですが、自分の現場では、この日野の現場から基礎養生をするようになりました。

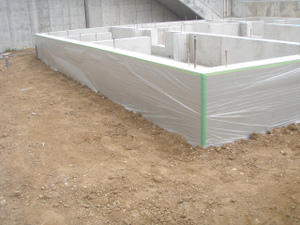

P1010215
基礎工事が完了したので、いよいよ木工事が始まります。

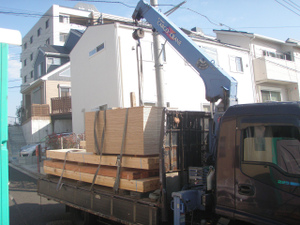

まずは土台伏せ工事です。材料が入ってきました!!

P1010225

大工の『よねさん』が施工に来ています。

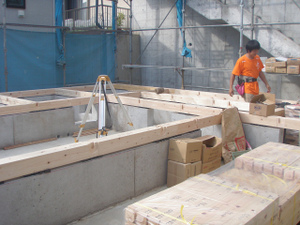

P1010227
天気にも恵まれ、作業も順調に進んでいきます。

予定より早く土台伏せが完了したので、大引き(土台と土台に渡す材料)も仕込むことにしました。

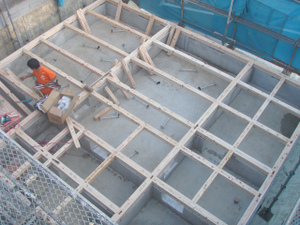

P1010229
明日はいよいよ建て方です。

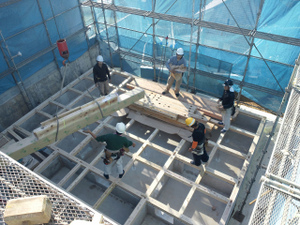

Ts3s0059

大工さんが6人きて、大屋根まで仕舞うのを目標に頑張ります。

長年一緒に仕事をしてきた仲間なので、無駄なくそれぞれがテキパキ動きます。

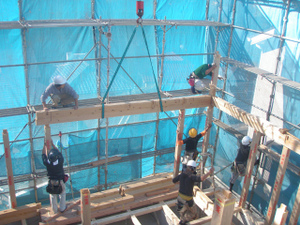

P1010239
はやい!!!

一部スキップになっているので、組方が難しいのですが、昼には2階床まで組みあがりました!!

こねまま行けば予定通り屋根まで仕舞えそうです♪♪

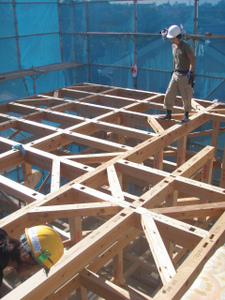

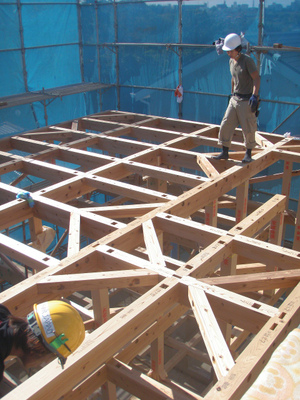

P1010245_3
15時には無事上棟もして、垂木が掛かりました。

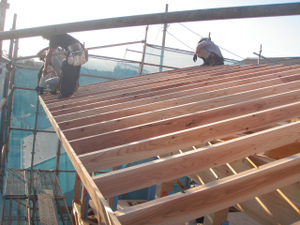

P1010249少し暗くなってしまいましたが、無事屋根まで仕舞えました!!!

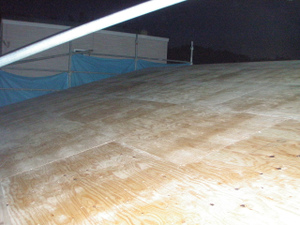

P1010251

屋根が仕舞えたので、次は間川板金の石本さんの出番です。

雨が降っても平気なように、ルーフィングを敷きに来てもらいました。

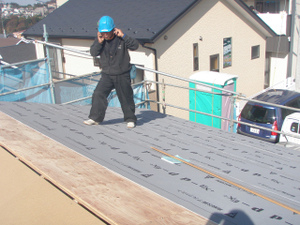

P1010256

採寸もしていったので、後は材料が入るのを待つばかりです。

約2週間くらいで入荷する予定なので、入り次第屋根工事を進めていきます。
